FlexGen y SMT comisionan batería de 320 MWh en ERCOT en seis semanas
El sistema Houston IV, de 160 MW, arrancó con la demanda de Texas en máximos históricos y comprime a un tercio el calendario habitual del sector.

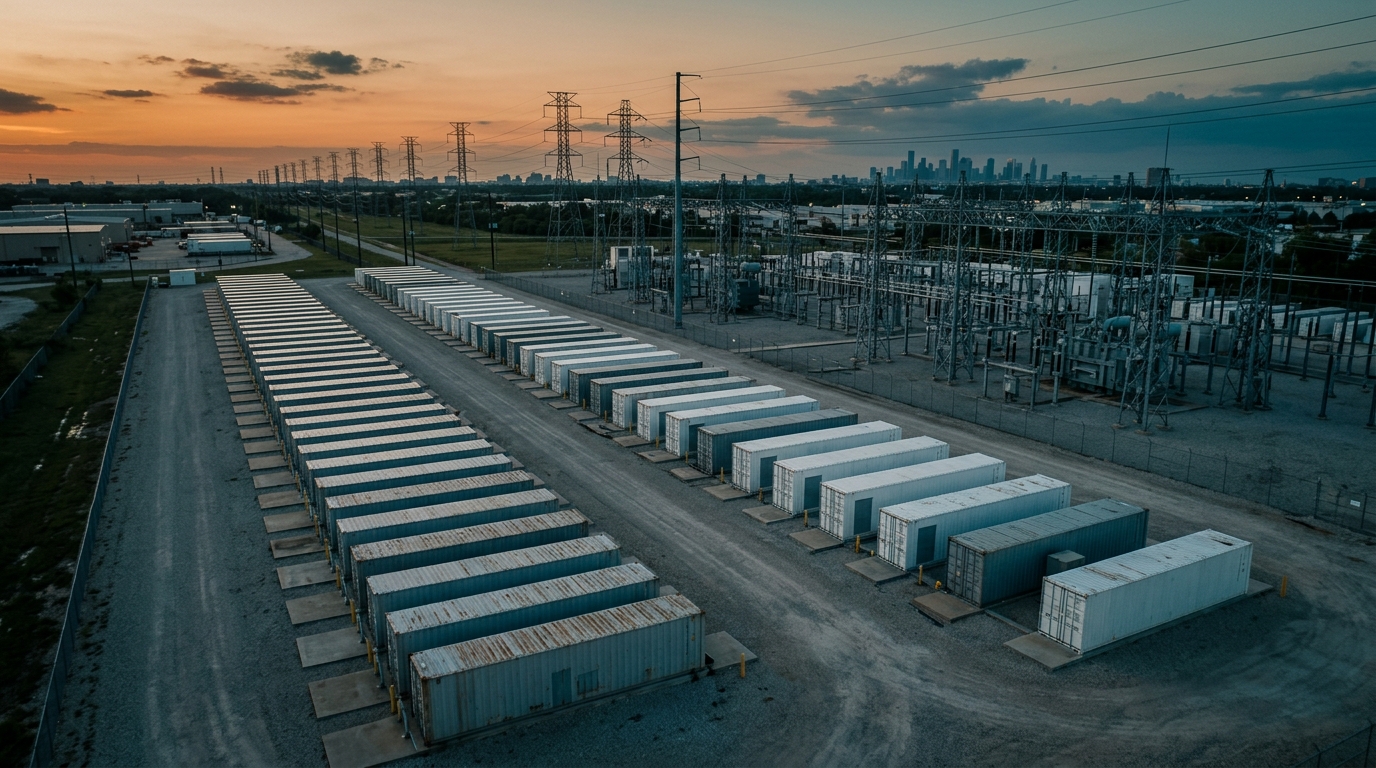

El desarrollador SMT Energy y el integrador FlexGen pusieron en operación comercial el sistema de almacenamiento Houston IV, de 160 MW y 320 MWh, en seis semanas, una tercera parte del calendario original. La instalación, conectada a la red del Consejo de Confiabilidad Eléctrica de Texas (ERCOT), arrancó el 9 de septiembre con la demanda del estado en máximos históricos.
El pico horario que ERCOT registró el 22 de julio de 2026 fue de 91.1 GW, 6% por encima del récord previo de 85.5 GW de agosto de 2023, según la Administración de Información Energética de Estados Unidos (EIA). En esa hora, 48% de la generación provino de gas natural y 32% de solar. El proyecto se sostiene en 135 millones de dólares de financiamiento que SMT cerró en febrero de 2025, con Irby Construction como contratista de ingeniería, procura y construcción (EPC) y CenterPoint Energy como la empresa interconectante, de acuerdo con Energy-Storage.news. Houston IV se suma a más de una docena de proyectos de ambas firmas en ERCOT, con más de 300 MW. Para los desarrolladores que operan en el norte de México, el mercado de ERCOT es referencia de precios y de servicios auxiliares.
La métrica que cambia el cálculo no es la capacidad instalada sino el tiempo entre el cierre financiero y la energización. FlexGen atribuye el resultado a un proceso de comisionamiento con equipos preconfigurados y probados en laboratorio, apoyado por un centro de operaciones remotas. En el primer trimestre de 2026 el almacenamiento en baterías de escala de servicios públicos en Estados Unidos superó los 50 GW, y ERCOT aportó cerca de 3 GW de las adiciones, el mayor bloque regional, según S&P Global. La duración de dos horas de Houston IV apunta a la rampa de la tarde, la ventana de mayor volatilidad de precios en el mercado texano. Para los operadores de baterías en México, que negocian servicios auxiliares con el Centro Nacional de Control de Energía (CENACE), el referente es doble: costo por MW y velocidad de puesta en marcha.
El siguiente punto de control es la temporada de invierno de ERCOT y las adiciones que concrete su cola de interconexión, donde los proyectos de dos horas compiten por contratos de servicios auxiliares. La comparación con los ciclos de comisionamiento que reportan los desarrolladores en México es el dato a seguir en la próxima subasta de capacidad.
Esta nota fue redactada con asistencia de inteligencia artificial a partir de fuentes verificadas y revisada por un editor humano antes de publicarse.
Fuentes
También en the Watt
Esta nota fue redactada con asistencia de inteligencia artificial a partir de fuentes verificadas y revisada por un editor humano antes de publicarse.
